Nieuwe landbouwweg langs Delthepad

We leggen een nieuwe weg aan voor landbouw- en vrachtverkeer. De weg komt langs het Delthepad tussen de Kloosterweg en de Westerhornseweg.

Waarom deze nieuwe weg?

Landbouw- en vrachtverkeer rijdt nu nog door de smalle Oosterstraat. Door de nieuwe weg kan landbouw- en vrachtverkeer straks om Warffum heen rijden. Auto’s mogen natuurlijk ook gebruik maken van de nieuwe weg. Zo zorgt de nieuwe weg voor minder verkeer en dus meer verkeersveiligheid en betere leefbaarheid in het dorp.

Uitvoering gestart

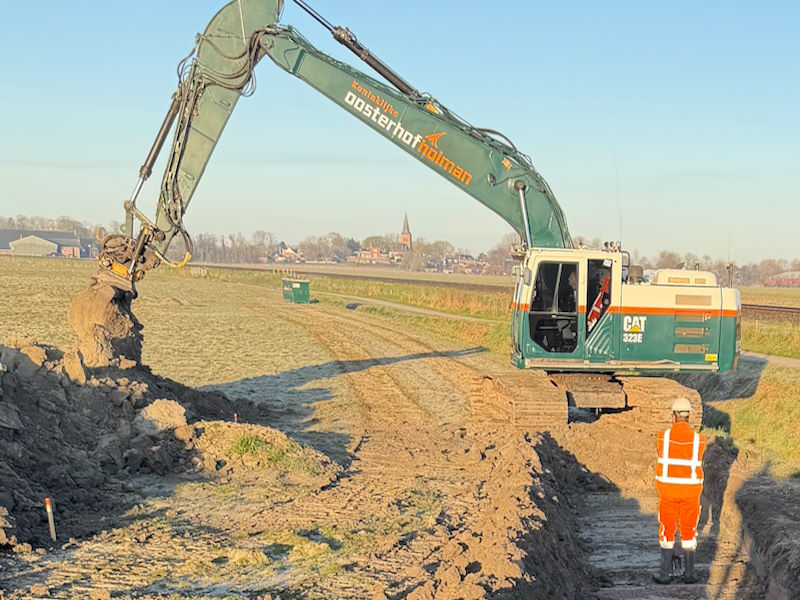

Op 7 april 2026 is aannemer Oosterhof Holman gestart met de aanleg. Hiervoor hebben we verschillende onderzoeken uitgevoerd. Bijvoorbeeld bodemonderzoek. De draagkracht van de bodem bleek op een deel van de nieuw aan te leggen weg onvoldoende. Daardoor duurde de voorbereiding langer dan verwacht. Ook liep er eerder een beroepsprocedure tegen het bestemmingsplan dat de aanleg van de nieuwe weg mogelijk maakt. De Raad van State heeft gemeente Het Hogeland in het gelijk gesteld.

Update 7 september 2026

Wat hebben we gedaan?

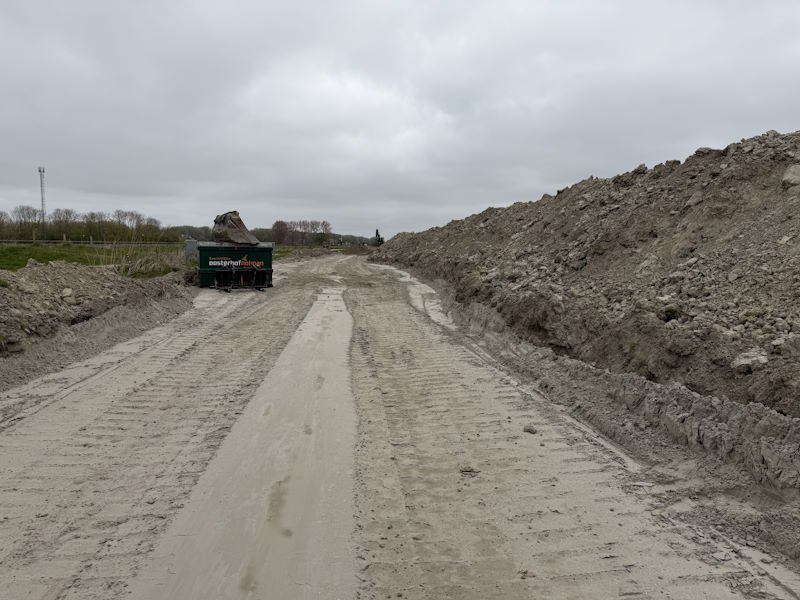

Afgelopen zomer 2026 leek het rustig op de werkplek, maar onder de grond gebeurde er veel. Om te voorkomen dat de weg later verzakt, hebben we in het voorjaar op verschillende plekken een dikke laag grond aangebracht. Dit noemen we voorbelasting. Door het extra gewicht is de bodem langzaam steviger geworden. Daardoor kunnen we straks een goede weg aanleggen die in de toekomst niet verzakt. Eind augustus zijn we begonnen het aanleggen van de weg.

Wat gaat er gebeuren?

Eind augustus hebben we de voorbelasting weer verwijderd en een puinlaag aangebracht, de fundering van de weg. In de week van maandag 7 september 2026 plaatsen we een inspectieput aan de Westerhornseweg en leggen we enkele duikers aan. Deze duikers verbinden straks de nieuwe sloten met de bestaande watergangen. Zo zorgen we voor een goede afvoer van het water.

Wegafsluitingen

Om de werkzaamheden goed uit te kunnen voeren sluiten we tijdelijk enkele wegen af, namelijk:

  • Delthepad: afgesloten van 16 september t/m 9 oktober
  • Kloosterweg (incl. Overweg): afgesloten van 14 september t/m 9 oktober
  • Westerhornseweg: wordt niet volledig afgesloten. Er zal tijdelijk een halve rijbaan beschikbaar zijn.

Meer weten? Kijk op: Wegafsluitingen

Nieuwe asfaltlaag op 29 en 30 september

Op 29 en 30 september 2026 brengen we het asfalt aan. In de weken daarna ronden we de werkzaamheden af. We maken onder andere de bermen netjes en plaatsen verkeersborden. Als alles volgens planning verloopt, openen we de weg op 23 oktober 2026.

Wegdek van asfalt

Wij waren van plan om van de nieuwe weg een betonweg te maken. Maar de ondergrond blijkt op sommige delen slecht te zijn. Beton is niet flexibel waardoor het kan gaan scheuren bij plaatselijke verzakkingen. Asfalt kan meebewegen met plaatselijke verzakkingen. Daarom wordt de nieuwe weg een asfaltweg.

Het fietspad Delthepad is en blijft een betonpad. Halverwege het Delthepad wordt een nieuw deel aangelegd om de bocht uit het fietspad te halen. Ook dit nieuwe deel wordt van beton.

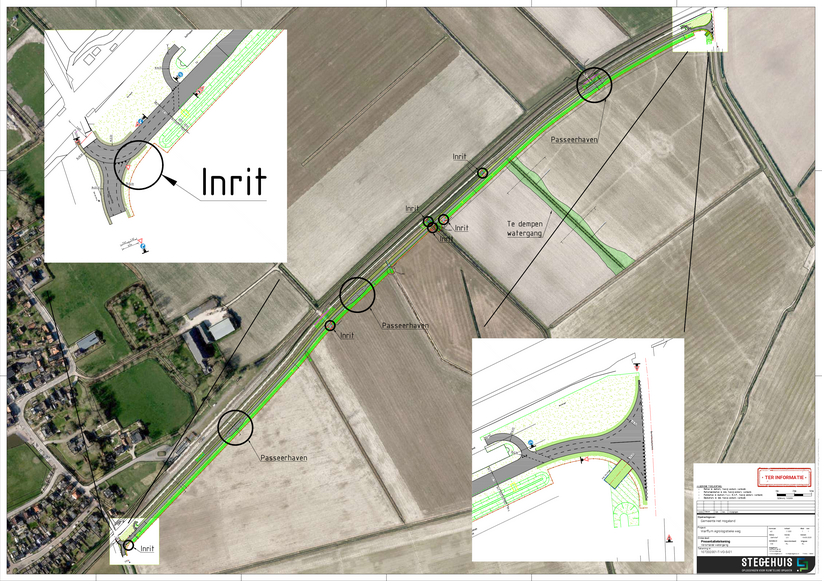

De nieuwe weg sluit aan op de Kloosterweg en de Westerhornseweg. We hebben goed gekeken naar verkeersveiligheid en inpassing in het landschap. In de documenten verderop kun je het ontwerp in detail bekijken.

Informatieavond

In mei 2025 hielden we een informatieavond over dit project. De presentatie kun je hier bekijken:

Documenten en rapporten

Deze documenten horen bij dit project:
