Versterking Wilgenbuurt en Arp Schnitgerhof

In de Wilgenbuurt en Arp Schnitgerhof werken we aan vernieuwing en versterking van huizen. Ook pakken we de openbare ruimte aan. We bouwen aan een wijk die klaar is voor de toekomst.

Wilgenbuurt

In de Wilgenbuurt worden 65 woningen gesloopt en 74 nieuwe, aardbevingsbestendige woningen teruggebouwd. Dat gebeurt in 4 fasen:

  • Wilgenbos (31 sloop en 29 nieuwe woningen)
  • Wilgenhof (25 sloop en 22 nieuwe woningen

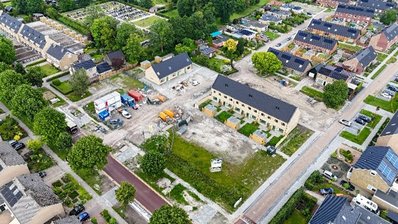

  • Plek vroegere Willem-Alexanderschool (1 sloop (school); 9 nieuwe woningen door woningstichting Goud Wonen en 6 twee-onder-een-kapwoningen. Deze kavels staan in de verkoop).
  • J.F. Kennedylaan (8 sloop en 8 nieuwe woningen; deze 8 woningen staan niet op de afbeelding hieronder)

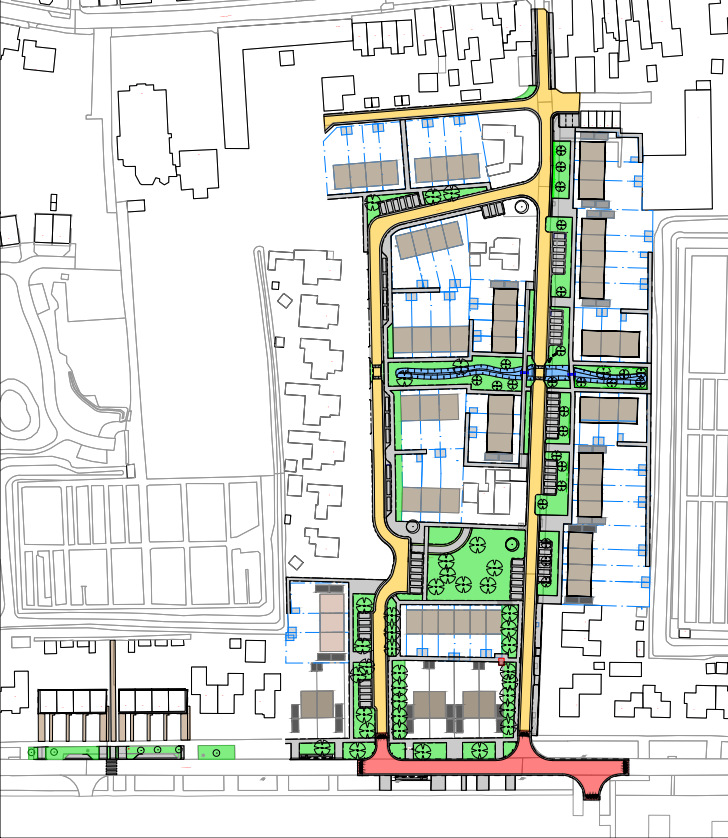

Openbare ruimte Wilgenbuurt

Samen met inwoners hebben we gewerkt aan een stedenbouwkundig plan en een plan voor de openbare ruimte. Daarin staat precies hoe het eruit komt te zien. Enkele punten uit de plannen:

  • meer groen in de buurt;
  • eigen wegaansluiting van de Wilgenhof op de Kennedylaan;
  • wegversmallingen of drempels op verschillende plekken in Wilgenhof/Wilgenbos;
  • parkeerruimte op de nieuwe bouwkavels. In de zijstraat aan de noordkant van de Wilgenbuurt verdwijnen de parkeervakken aan de straat;
  • meer ruimte voor bewoners om elkaar te ontmoeten, met bankjes en speelruimte voor kinderen;
  • nieuwe riolering: het oude riool in de Wilgenhof vervangen we door een dubbel rioolstelsel met aparte afvoer voor vuilwater van de huizen en regenwater;

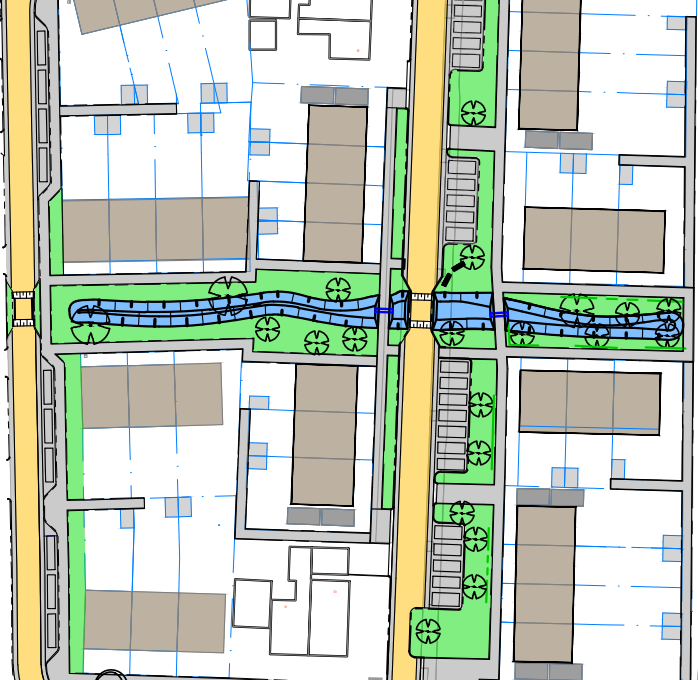

  • een wadi. Dat is een lange kuil waarin bij een stevige bui een laag water blijft staan. De wadi voert het water langzaam af naar de sloot bij de begraafplaats aan de kant van de Wilgenbos. Zo voorkomen we dat het riool overstroomt bij zware regen;
  • een hek langs de sloot tussen de Wilgenbos en de begraafplaats.

Nieuwbouw Wilgenbuurt

Aan de Wilgenhof zijn 22 nieuwe woningen gebouwd. Begin 2026 zijn alle woningen opgeleverd en de eerste bewoners verhuisd. Alle woningen zijn nu bewoond.

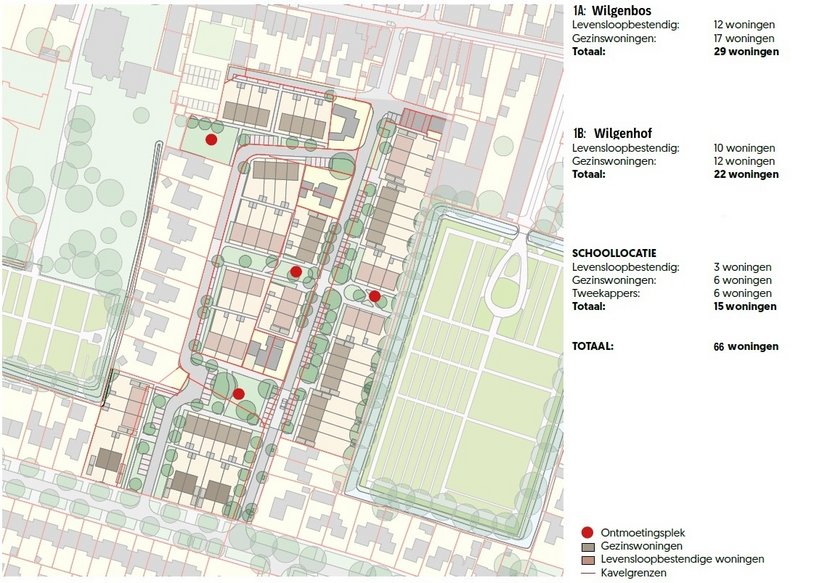

Op de plek van de vroegere Willem-Alexanderschool zijn 9 nieuwe huurwoningen gebouwd en er is nog ruimte voor 6 particuliere twee-onder een kapwoningen. De planning lees je hierna:

  • Winter 2024

    Sloop
  • Voorjaar 2025

    Gebied klaar maken om te bouwen
  • Najaar 2025 - zomer 2026

    Nieuwbouw
  • Zomer 2026 - najaar 2026

    Terugverhuizen, openbaar gebied klaarmaken

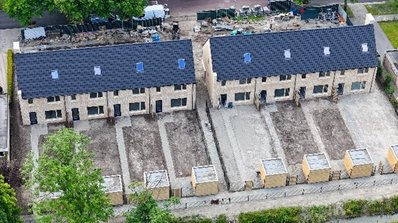

Aan de J.F. Kennedylaan zijn 8 nieuwe  huurwoningen gebouwd. Deze zijn/worden in de zomer van 2026 opgeleverd. De planning is als volgt:

  • Voorjaar 2025

    Verhuizen naar tijdelijke woningen
  • Zomer 2025

    Sloop
  • Najaar 2025

    Gebied klaarmaken voor bouwen
  • Najaar 2025 / voorjaar 2026

    Nieuwbouw
  • Voorjaar 2026 / zomer 2026

    Terugverhuizen, openbaar gebied klaarmaken

Arp Schnitgerhof

Aan de Arp Schnitgerhof worden 23 woningen gesloopt. 22 nieuwe woningen bouwen we terug. Veel bewoners uit de wijk zijn eind 2025 verhuisd naar andere plekken of naar andere nieuwbouwwoningen, bijvoorbeeld aan de Wilgenhof. Deze bewoners verhuizen maar 1 keer en keren niet terug naar de wijk Arp Schnitgerhof.

Naast de sloop en nieuwbouw werken we ook aan verduurzaming van woningen in de wijk. In totaal zijn er 26 woningen verduurzaamd. In de zomer van 2025 was dit klaar.

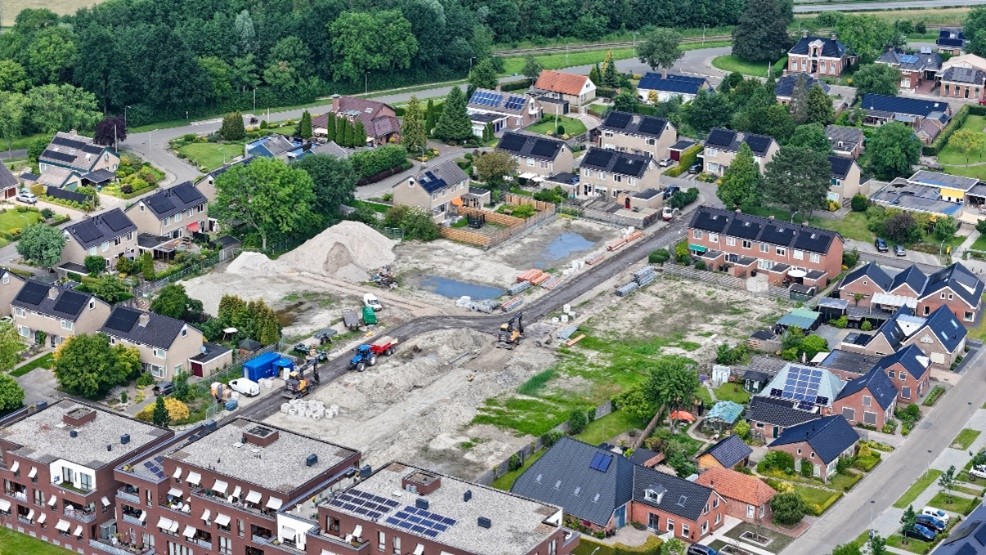

In de Arp Schnitgerhof zijn alle woningen gesloopt. Op dit moment wordt er volop gewerkt in het gebied om het klaar te maken voor de start van de nieuwbouw.

Dit is de planning:

  • Begin 2026

    Verhuizen naar tijdelijke woningen
  • Voorjaar 2026

    Sloop
  • Voorjaar 2026 / winter 2026

    Gebied klaarmaken voor bouwen
  • Begin 2026 / najaar 2027

    Nieuwbouw
  • Winter 2027 / begin 2028

    Terugverhuizen, openbaar gebied klaarmaken

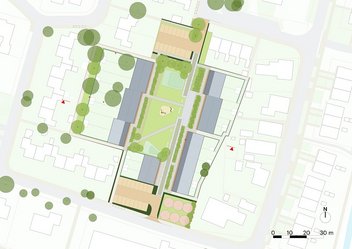

Openbare ruimte Arp Schnitgerhof

De openbare ruimte gaan we ook vernieuwen en verduurzamen. Samen met de bewoners hebben we een plan gemaakt voor een nieuwe inrichting voor onder ander de straat en straatverlichting. In de wijk staat wonen en verblijven centraal en niet de auto. Bewoners kunnen hun auto's aan het begin en het eind van de straat parkeren op nieuwe parkeerplaatsen. Zo wordt de wijk autoluw. In- en uitladen voor de deur kan nog wel. In de nieuwe wijk zijn de woningen omgedraaid. De oude straat verdwijnt. In het midden van de wijk komt onder andere meer ruimte voor beplanting en groen.

Overlast beperken

Tijdens het versterken gebeurt er veel tegelijk in een wijk. Zoals slopen, bouwen, rioleringswerk en de openbare ruimte opnieuw inrichten. Daardoor is er langere tijd veel bouwverkeer in de dorpen. Om de overlast zoveel mogelijk te beperken maken we afspraken met de uitvoerende partijen. Die afspraken tussen opdrachtgevers, bouwers en bewoners hebben we vastgelegd in een  BLVC-W Masterplan (pdf, 1,6 mb). BLVC-W staat voor Bereikbaarheid, Leefbaarheid, Veiligheid, Communicatie en Welzijn.

Meer informatie

Over Versterking Uithuizen

Kijk op hethogeland.nl/versterkinguithuizen

Vragen

Waar moet je zijn bij vragen of problemen? Kijk op de contactpagina.

Nieuwsbrief

Nieuwsbrief mei 2026

WhatsApp

Je kunt dit project ook volgen via WhatsApp. Zo blijf je op de hoogte van de werkzaamheden, bijeenkomsten en het laatste nieuws. Ga naar WhatsApp-kanaal Versterking Wilgenbuurt en Arp Schnitgerhof. Of scan de QR-code. Rechts bovenin het scherm kun je kiezen om het kanaal te volgen. Wil je meldingen ontvangen bij updates? Druk dan op het bel-icoontje. Dan krijg je een melding als we een nieuwe update hebben geplaatst.
