In de wijk Menkema werken we aan vernieuwing en versterking van huizen. Ook pakken we de openbare ruimte aan. We bouwen aan een wijk die klaar is voor de toekomst.

Over de nieuwbouw

In de wijk Menkema slopen we 91 woningen. 85 woningen bouwen we terug in de wijk. De woningen die we niet terugbouwen komen op een andere plek in Uithuizen terug. De bouw van de 85 woningen in Menkema gebeurt in 2 fasen.

  • Fase 2a: Snik en Tjalk. Hier worden 51 woningen gesloopt en 48 teruggebouwd.
  • Fase 2b: Tjalk en Aak. Hier worden 40 woningen gesloopt en 37 teruggebouwd.

We hebben tijdelijke woningen gebouwd waar mensen kunnen wonen tijdens de sloop en nieuwbouw van hun huis.

Fase 2a bijna klaar

In fase 2a zijn de eerste woningen opgeleverd. In de zomer van 2026 volgen de andere woningen uit fase 2a. Naar verwachting verhuizen alle bewoners deze zomer terug naar de nieuwe woningen.


Start fase 2b

In de zomer van 2026 start fase 2B. De bewoners verhuizen naar de tijdelijke woningen of direct naar een opgeleverde woning ergens anders in het dorp. Naar verwachting is iedereen voor het najaar verhuisd. Daarna start ook de voorbereiding op de sloop van de woningen. Eerst worden de woningen afgesloten van alle nutsvoorzieningen. Daarna kunnen de woningen gesloopt worden.

De planning voor fase 2b:

  • Zomer 2026

    Verhuizen naar tijdelijke woningen
  • Eind 2026 - voorjaar 2027

    Sloop van de huizen
  • Voorjaar 2027 - najaar 2027

    Grond klaarmaken om te bouwen
  • Zomer 2027 - najaar 2027

    Nieuwbouw
  • Zomer 2028 - najaar 2028

    Gebied klaarmaken om te wonen, terugverhuizen.

Inrichting nieuwe wijk

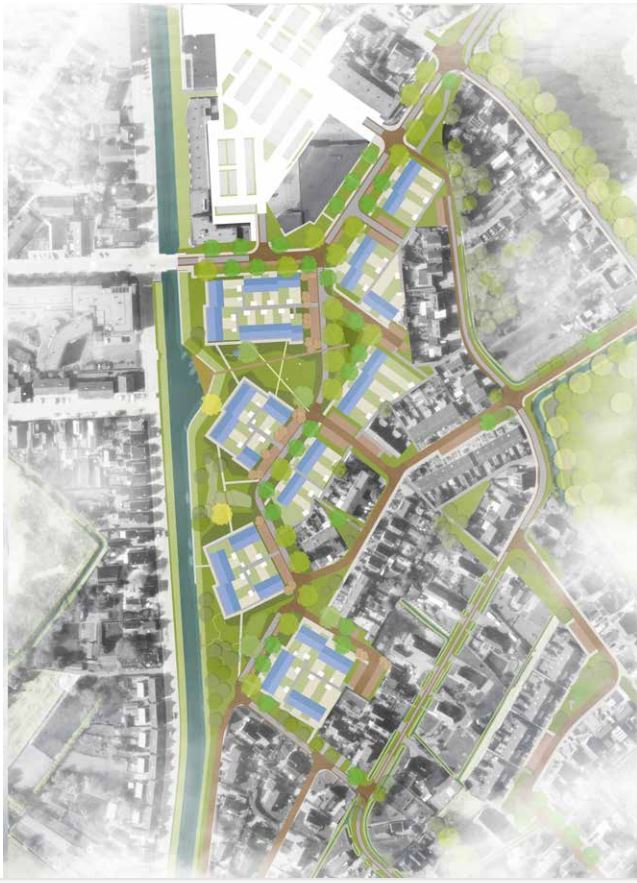

De openbare ruimte in Menkema krijgt een opknapbeurt. Het gaat in de versterkingsopgave niet alleen om veilige woningen, maar ook om een fijne leefomgeving. Een buurt is meer dan huizen alleen. We maken de wijk groener, ruimer en fijner om in te wonen. Tussen de woningen komt meer ruimte. Verder komen er meer plekken waar bewoners elkaar kunnen ontmoeten en waar kinderen kunnen spelen. In het stedenbouwkundig plan (link gaat naar het landelijke omgevingsloket) zie je hoe de nieuwe wijk eruit komt te zien. Het gaat dan vooral over de openbare ruimte, het groen, de wegen en de nieuwbouwplekken.

Extra weg

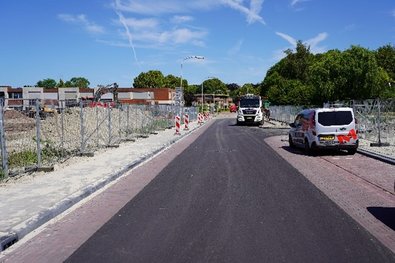

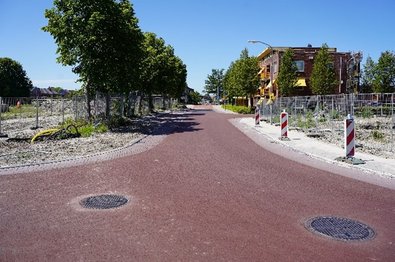

Veel bewoners hebben aangegeven dat ze graag willen dat de wijk beter bereikbaar wordt. Daarom komt er een nieuwe weg aan de noordkant van Menkema, bij de Snik. Dit betekent dat de wijk vanaf 2 kanten bereikbaar is zodra de versterking klaar is.

Verkeer tijdens sloop en bouw

  • Bouwverkeer gaat in fase 2a via de J.F. Kennedylaan, Havenweg, Dingeweg, Menkemaweg, N999 en de N363. En gaat alleen via de Snik het bouwterrein op. Op de bouwplaats is ruimte om te keren.
  • Autoverkeer kan via de Heerdweg. Fietsers en voetgangers kunnen via de Heerdweg en Treubweg.

Overlast beperken

Tijdens het versterken gebeurt er veel tegelijk in een wijk. Zoals slopen, bouwen, rioleringswerk en de openbare ruimte opnieuw inrichten. Daardoor is er langere tijd veel bouwverkeer in de dorpen. Om de overlast zoveel mogelijk te beperken maken we afspraken met de uitvoerende partijen. Die afspraken tussen opdrachtgevers, bouwers en bewoners hebben we vastgelegd in een  BLVC-W Masterplan Het Hogeland. BLVC-W staat voor Bereikbaarheid, Leefbaarheid, Veiligheid, Communicatie en W

Meer informatie

Over Versterking Uithuizen

Kijk op hethogeland.nl/versterkinguithuizen

Vragen

Waar moet je zijn bij vragen of problemen? Kijk op de contactpagina.

Nieuwsbrief

Laatst uitgekomen: Nieuwsbrief mei 2026

WhatsApp

Je kunt dit project ook volgen via WhatsApp. Zo blijf je op de hoogte van de werkzaamheden, bijeenkomsten en het laatste nieuws. Ga naar WhatsApp-kanaal Versterking Menkema. Of scan de QR-code. Rechts bovenin het scherm kun je kiezen om het kanaal te volgen. Wil je meldingen ontvangen bij updates? Druk dan op het bel-icoontje. Dan krijg je een melding als we een nieuwe update hebben geplaatst.
