2 oktober 2025 - Dorpsbijeenkomst Kantens
Gesprek met bewoners Kooistraat, Bredeweg en Pastorieweg Kantens
Sloop en nieuwbouw in fase 2/3
Kooistraat / Meidoornstraat / Bredeweg / Pastorieweg
- 2e Gesprek op verzoek van bewoners Kooistraat, voor dit 2e overleg zijn omwonenden uit een groter gebied uitgenodigd
- Regelmatig met elkaar overleggen
- Informatie over de werkzaamheden en de planning ervan

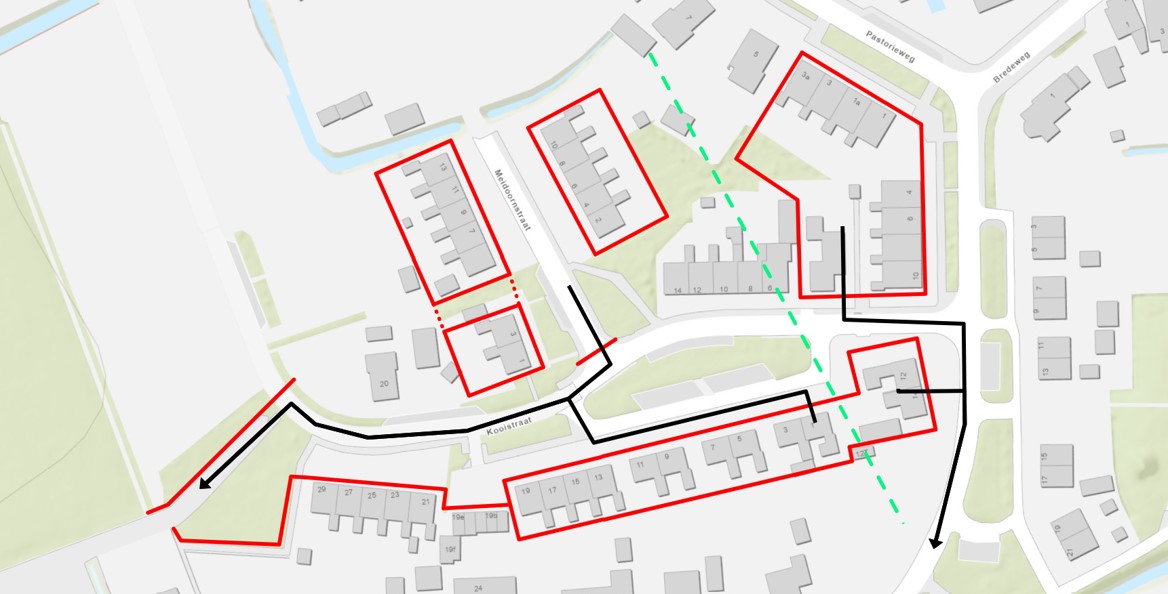

- Informatie over de bouwhekken en de routes voor afvoer sloopmateriaal
- Informatie over BLVC-plan

Fasering
Fase 2/3 opgedeeld in drie deelgebieden:
Deelgebied 1:
Kooistraat – Zuid en Bredeweg 12 en 14 (op de kaart het onderste, groene gebied);
Deelgebied 2:
Pastorieweg, Bredeweg en Kooistraat 4 (op de kaart het meest rechtse, rode gebied);
Deelgebied 3:
Meidoornstraat (op de kaart het meest linkse, gele gebied).
Wat gebeurt er nu?
Vanaf week 40 (29-9-2025):
- Leeghalen voortuinen (Bork)
- Asbest inventarisatie en verwijdering (Bork)
- Huisafsluitingen (A.Hak)

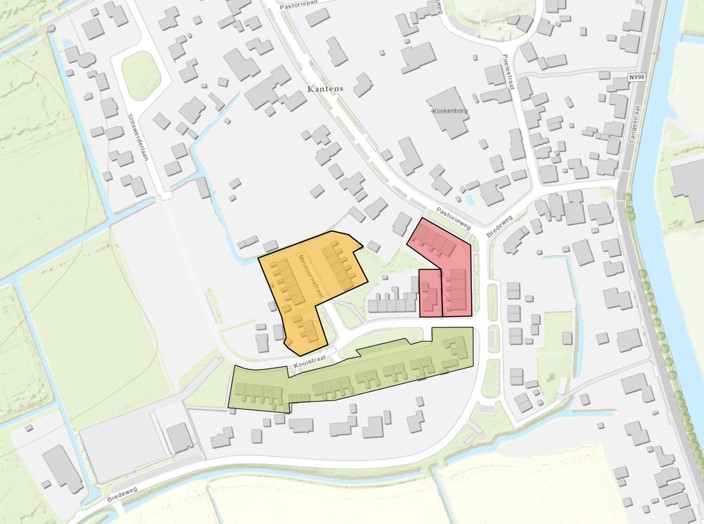

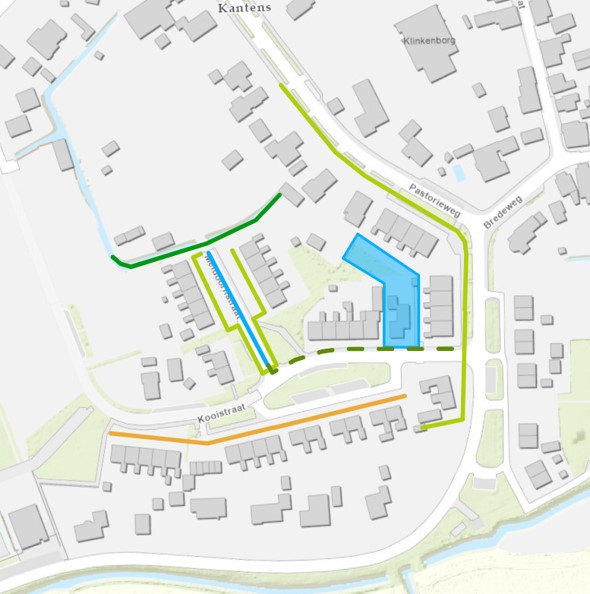

Wat gaat er gebeuren?
Week 47 t/m 52
- Sloop deelgebied 3
- Vanaf 17 november
Week 2 t/m 8
- Sloop deelgebied 1
- Vanaf 5 januari 2026
Week 9 t/m 11
- Sloop deelgebied 2
- Vanaf 23 februari 2026
Week 46 t/m 48:
- Verwijderen oude kabels deelgebied 1
- Vanaf 10 november
Week 49 t/m 7:
- Aanleg nieuwe kabels en leidingen deelgebied 2
- Vanaf 1 december
Week 1 t/m 7:
- Schonen sloot + beschoeiing deelgebied 3
- Vanaf 5 januari 2026
Week 8 t/m 15:
- Aanleg nieuwe kabels en leidingen deelgebied 3
- Vanaf 16 februari 2026
Week 15 t/m 18:
- Aanleg puinverharding + riool deelgebied 2
- Vanaf 6 april 2026
Week 16 t/m 19:
- Aanleg riool deelgebied 3
- Vanaf 13 april
Nieuwbouw + woonrijp maken:
- Vanaf april/juni 2026 tot eind 2027

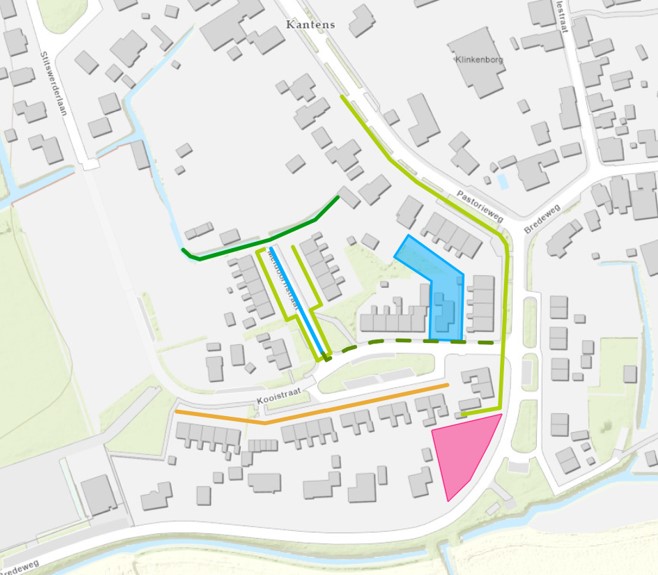

Kabels, leidingen, sloot, bomenkap en riolering

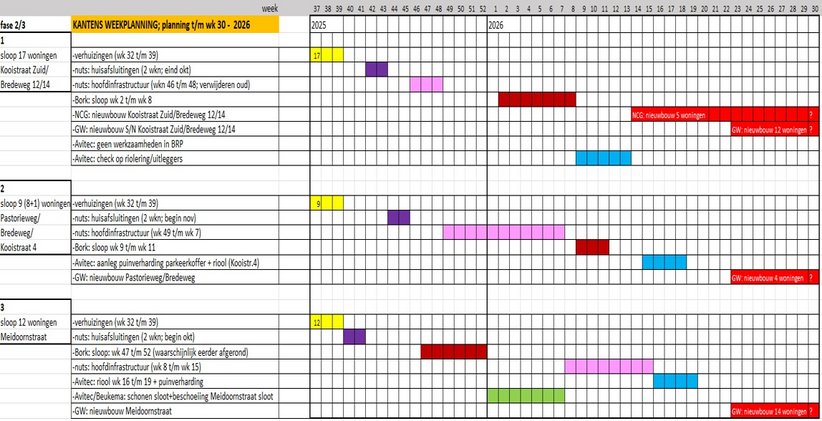

Samenvatting van de besproken planning

BLVC-Masterplan Kantens
- BLVC-Masterplan Kantens vastgesteld door het college:
- Dynamisch document, regelmatig actualiseren
- Hinder en overlast zo goed mogelijk beperken
- Nieuwe afspraken worden toegevoegd
- Checklist BLVC-Masterplan Kantens
- Bewonersbrochure BLVC-Masterplan Kantens
Belangrijkste risico's en maatregelen
- Gevaarlijke situaties door bouwverkeer
- Veilige plekken voor kinderen en voetgangersstroken aangeven
- Overlast en hinder door sloop en bouw
- Sloop- en bouwmethoden die minder overlast veroorzaken
- Bewoners ontvangen te weinig informatie
- Informatievoorziening en inloopspreekuur
- Blokkering openbare weg door bouwverkeer
- Routes voor voetgangers, fietsers en bouwverkeer
- Schade aan omliggende panden door trillingen
- Sloop- en bouwmethoden die minder overlast veroorzaken en metingen
Belangrijkste afspraken met bewoners
- De panden Kooistraat 6, 8, 10, 12 en 14 moeten bereikbaar zijn.
- Het pand Kooistraat 20 moet altijd bereikbaar zijn.
- Uitvoeren van vooropnames/tussenopnames
- Plaatsen van trillingsmeters.
Vragen, opmerkingen en suggesties:
Johan Kemkers, Omgevingsmanager
