16 oktober 2025 - Dorpsbijeenkomst Kantens

Gesprek met bewoners Kooistraat (gebied fase 1)

Onderwerpen voor vanavond

Kooistraat / Meidoornstraat / Bredeweg / Pastorieweg

  • Informatie over de werkzaamheden gebied fase 2/3 (Kooistraat, Meidoornstraat, Bredeweg en Pastorieweg) en de planning ervan
  • Informatie over de bouwhekken, de routes voor afvoer (sloop-)materiaal, de routes voor woon-werkverkeer
  • Informatie over BLVC-plan
  • Informatie over de inrichting van de groenvoorzieningen (fase 1)


Fase 2/3: slopen van 38 woningen en 5 garageboxen

Wat bedoelen we met 'fase 2/3'

Fase 2/3 is opgedeeld in drie deelgebieden:

Deelgebied 1 (groen:

Kooistraat – Zuid en Bredeweg 12 en 14  (op de kaart het onderste, groene gebied);

Deelgebied 2 (rood):

Pastorieweg, Bredeweg en Kooistraat 4 (op de kaart het meest rechtse, rode gebied);

Deelgebied 3 (geel):

Meidoornstraat (op de kaart het meest linkse, gele gebied).


Wat gebeurt er nu?

Vanaf week 40 (29-9-2025):

  • Voortuinen zijn leeggehaald (Bork)
  • Asbest inventarisatie en verwijdering (Bork) (circa 6 weken)
  • Huisafsluitingen (A. Hak) (circa 6 weken)

Wat gaat er gebeuren?

  • Sloop
    • november 2025 t/m maart 2026
    • Volgorde: deelgebied geel, deelgebied groen, deelgebied rood.
  • Kabels en leidingen:
    • november 2025 t/m maart 2026
  • Bouwrijp maken:
    • januari t/m april 2026
      • sloot schonen/beschoeiing
      • bomen kappen
      • aanleg riool
      • parkeerterrein/puinverharding


Samenvatting van de besproken planning

Kantens weekplanning:

  • A.Hak: kabels en leidingen: 2025/week 40 t/m 2026/week 15
  • Bork: asbestverwijdering en sloop: 2025/week 45 t/m 2026/week 11
  • Avitec: bouwrijp maken: 2026/week 1 t/m week 19
  • NCG: nieuwbouw 5 woningen: 2026/week vanaf week 14
  • GW: nieuwbouw 12 woningen: 2026 vanaf week 23

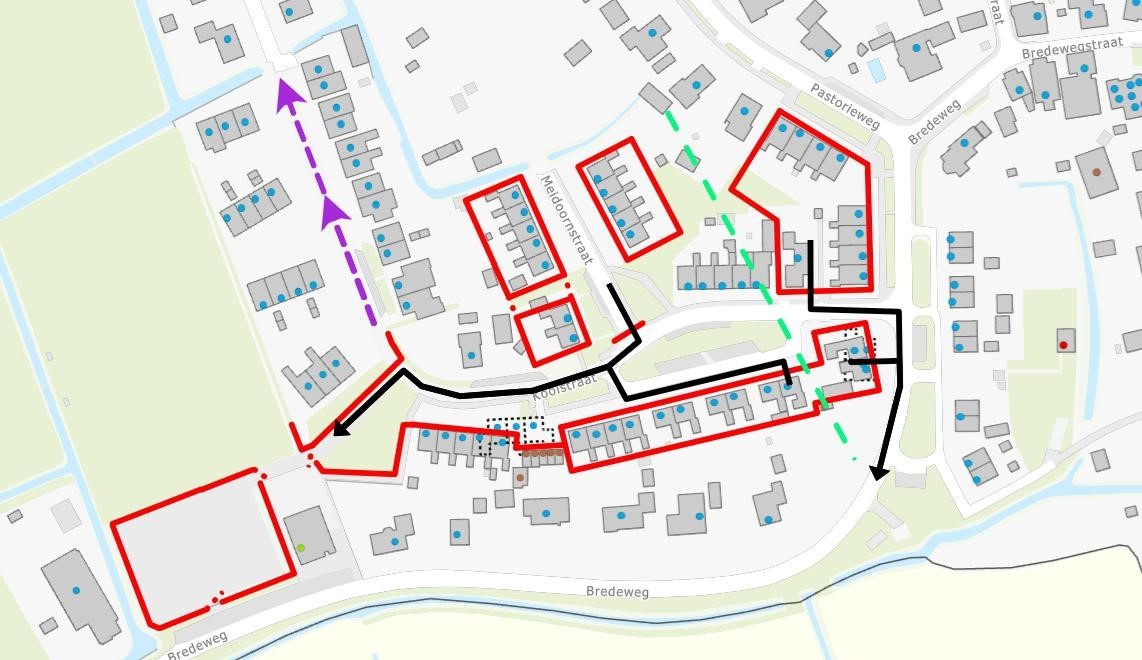

Bouwhekken en verkeersstromen

BLVC-Masterplan Kantens

  • BLVC-Masterplan Kantens vastgesteld door het college:
    • Dynamisch document, regelmatig actualiseren
    • Hinder en overlast zo goed mogelijk beperken
    • Nieuwe afspraken worden toegevoegd
  • Checklist BLVC-Masterplan Kantens
  • Bewonersbrochure BLVC-Masterplan Kantens

Belangrijkste risico's en maatregelen

  • Gevaarlijke situaties door bouwverkeer
    • Veilige plekken voor kinderen en voetgangersstroken aangeven
  • Overlast en hinder door sloop en bouw
    • Sloop- en bouwmethoden die minder overlast veroorzaken
  • Bewoners ontvangen te weinig informatie
    • Informatievoorziening en inloopspreekuur
  • Blokkering openbare weg door bouwverkeer
    • Routes voor voetgangers, fietsers en bouwverkeer
  • Schade aan omliggende panden door trillingen
    • Sloop- en bouwmethoden die minder overlast veroorzaken en metingen

Specifieke onderdelen

  • Bouwverkeer (grotendeels) via tijdelijke bouwweg
  • Afsluiting Kooistraat bij de nummers 31 en 22 (uitzondering maken in de avonden en in de weekenden?)
  • Bewoners van gebied fase 1 via Stitswerderlaan
  • Bouw-opslagplaats wordt weer afgesloten
  • Toegang voor voetgangers naar sportveld/-kantine
  • Uitvoeren van vooropnames/tussenopnames
  • Plaatsen van trillingsmeters

Vragen, opmerkingen en suggesties:

Johan Kemkers, Omgevingsmanager

Inrichting groenvoorzieningen fase 1

  • Groenplan is verder ingevuld op basis eerdere bijeenkomsten.
  • Er is een mogelijkheid om een beukenhaag bij huisnummers 22 t/m 44 in de bruikleenstrook te planten (max. 1,50 meter hoog); voor wie dat wil.
