In de wijk Menkema werken we aan vernieuwing en versterking van huizen. Ook pakken we de openbare ruimte aan. We bouwen aan een wijk die klaar is voor de toekomst.

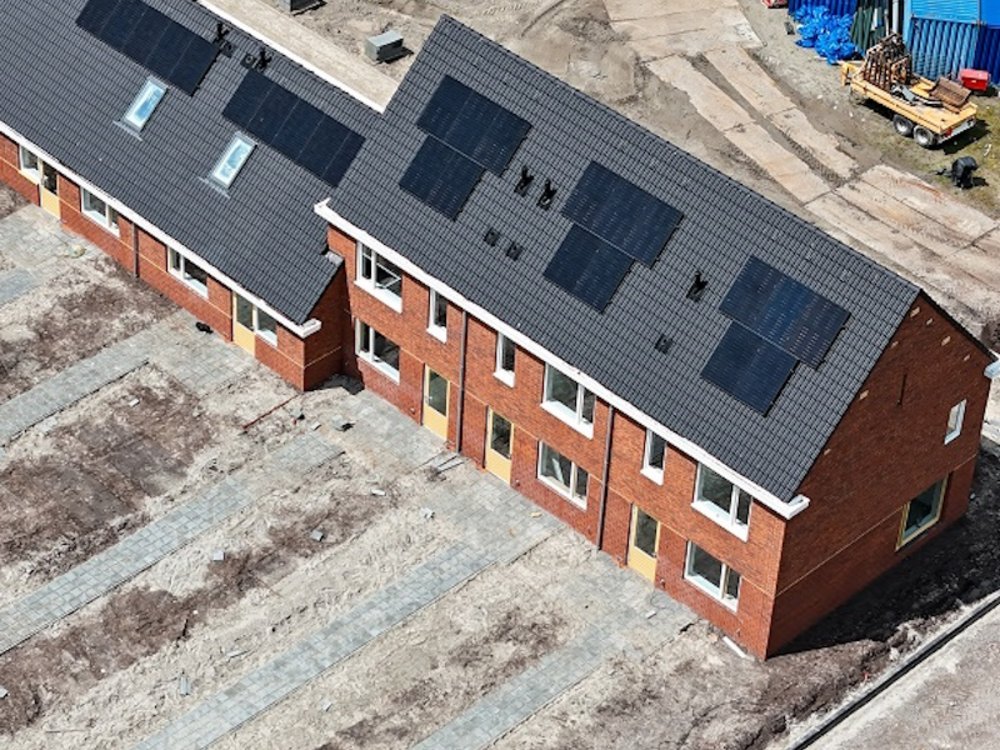

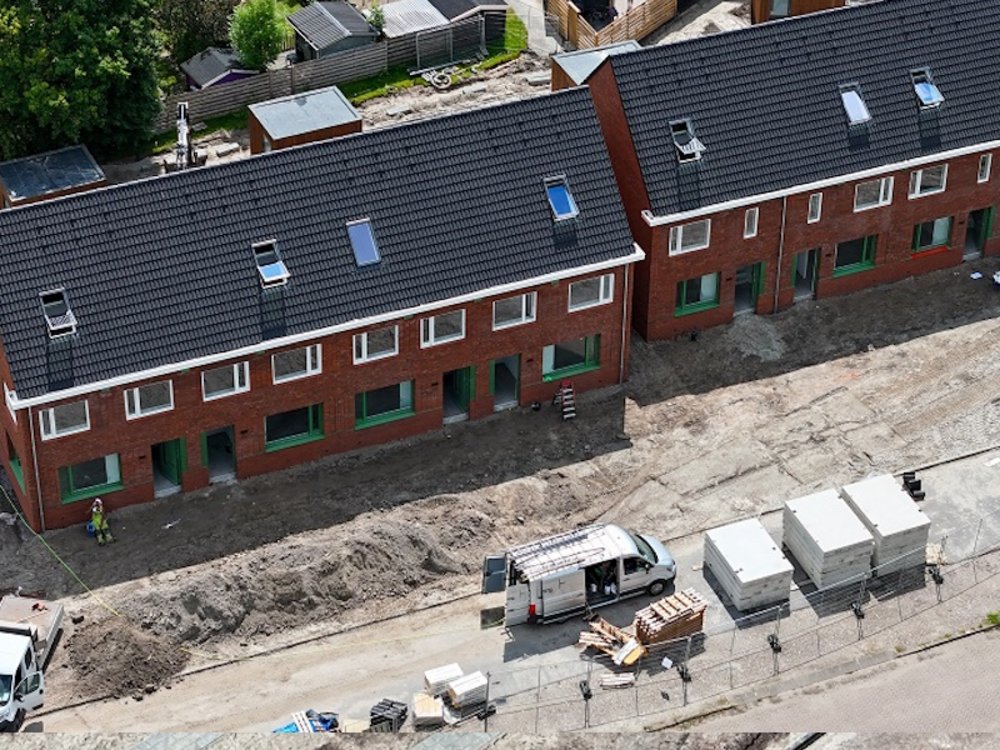

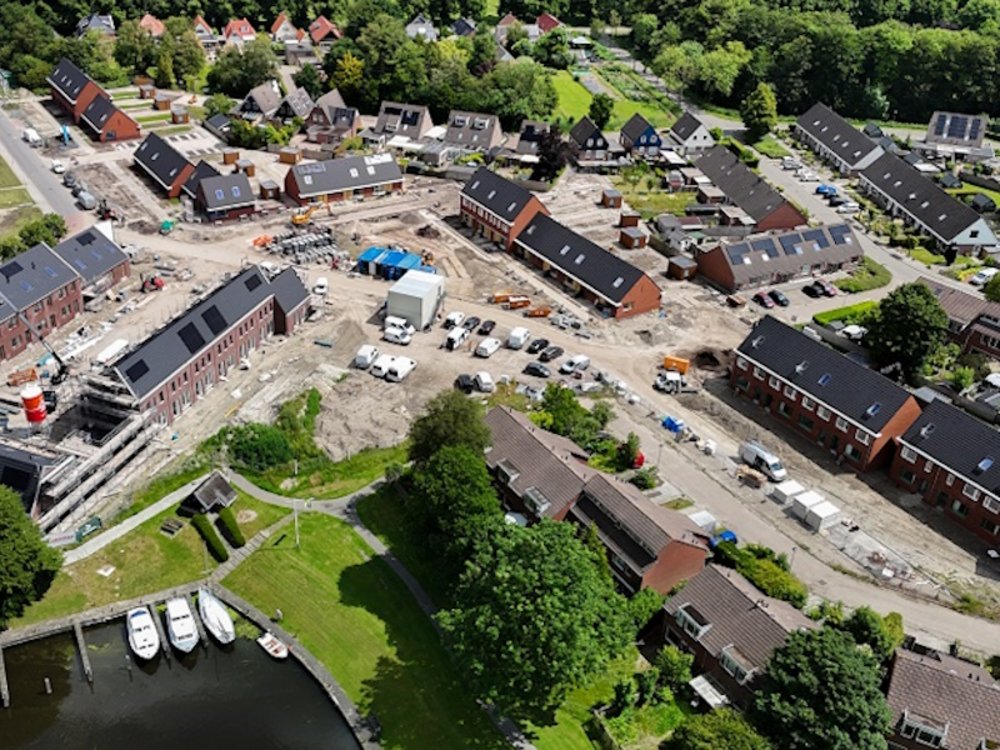

Over de nieuwbouw

In de wijk Menkema slopen we 91 woningen. 85 woningen bouwen we terug in de wijk. De woningen die we niet terugbouwen komen op een andere plek in Uithuizen terug. De bouw van de 85 woningen in Menkema gebeurt in 2 fasen.

  • Fase 2a: Snik en Tjalk. Hier worden 51 woningen gesloopt en 48 teruggebouwd.
  • Fase 2b: Tjalk en Aak. Hier worden 40 woningen gesloopt en 37 teruggebouwd.

We hebben tijdelijke woningen gebouwd waar mensen kunnen wonen tijdens de sloop en nieuwbouw van hun huis.

Planning fase 2a

  • Juni 2024

    Verhuizen naar tijdelijke woning.
  • September 2024 - eind 2024

    Sloop van de woningen.
  • Januari 2025 - augustus 2025

    We maken de grond klaar voor bouwen.
  • Zomer 2025 - mei 2026

    Nieuwbouw.
  • Zomer 2026 - najaar 2026

    Gebied klaarmaken om te wonen, terugverhuizen.

Planning fase 2b

  • Zomer 2026

    Verhuizen naar tijdelijke woningen
  • Eind 2026 - voorjaar 2027

    Sloop van de huizen
  • Voorjaar 2027 - najaar 2027

    Grond klaarmaken om te bouwen
  • Zomer 2027 - mei 2028

    Nieuwbouw
  • Voorjaar 2028 - najaar 2028

    Gebied klaarmaken om te wonen, terugverhuizen.

Inrichting nieuwe wijk

De openbare ruimte in Menkema krijgt een opknapbeurt. Het gaat in de versterkingsopgave niet alleen om veilige woningen, maar ook om een fijne leefomgeving. Een buurt is meer dan huizen alleen. We maken de wijk groener, ruimer en fijner om in te wonen. Tussen de woningen komt meer ruimte. Verder komen er meer plekken waar bewoners elkaar kunnen ontmoeten en waar kinderen kunnen spelen. In het stedenbouwkundig plan (link gaat naar het landelijke omgevingsloket) zie je hoe de nieuwe wijk eruit komt te zien. Het gaat dan vooral over de openbare ruimte, het groen, de wegen en de nieuwbouwplekken.

De Snik

De Snik is sinds 13 juni 2025 weer open voor alle verkeer. De Snik was langere tijd gesloten voor vernieuwing van het riool en kabels en leidingen. Het werk is nu voor het grootste deel klaar. Op een later moment komen er nog extra werkzaamheden.

Extra weg

Veel bewoners hebben aangegeven dat ze graag willen dat de wijk beter bereikbaar wordt. Daarom komt er een nieuwe weg aan de noordkant van Menkema, bij de Snik. Dit betekent dat de wijk vanaf 2 kanten bereikbaar is zodra de versterking klaar is.

Verkeer tijdens sloop en bouw

  • Bouwverkeer gaat in fase 2a via de J.F. Kennedylaan, Havenweg, Dingeweg, Menkemaweg, N999 en de N363. En gaat alleen via de Snik het bouwterrein op. Op de bouwplaats is ruimte om te keren.
  • Autoverkeer kan via de Heerdweg. Fietsers en voetgangers kunnen via de Heerdweg en Treubweg.

Overlast beperken

We doen er alles aan om de overlast tijdens het werk zo beperkt mogelijk te houden. Bijvoorbeeld:

  1. Door bouwverkeer ontstaan gevaarlijke situaties voor bewoners, vooral voor kinderen.
    • Maatregelen: We zorgen voor een veilige toegang tot de school.
    • Voetgangersstroken geven we duidelijk aan.
    • We proberen zoveel mogelijk te voorkomen dat bouwverkeer gemengd wordt met gewoon verkeer. Met name rondom het projectgebied.
  2. Sloop- en bouwwerkzaamheden zorgen voor overlast voor inwoners.
    • Maatregelen: We werken met sloop- en bouwmethoden die zorgen voor minder stof, geur en trillingen.
    • We werken van maandag tot en met vrijdag tussen 07.00 en 19.00 uur.
  3. Bewoners krijgen te weinig informatie en voelen zich niet voldoende betrokken bij het proces.
    • Maatregelen: We informeren de inwoners direct bij bijzonderheden. Bijvoorbeeld bij tijdelijke afzettingen, extra lawaai en werk met groot materieel.
    • Ideeën van inwoners over het bereikbaar, leefbaar en veilig houden van het dorp nemen we mee in de plannen. Heb jij ook ideeën hierover? Deel ze met de omgevingsmanager.
  4. De openbare weg wordt geblokkeerd door sloop- en bouwverkeer
    • Maatregelen: We spreken af met de aannemers dat bouwbusjes op de bouwplaats geparkeerd worden.
    • Het bouwverkeer rijdt zo min mogelijk achteruit
    • Het bouwverkeer maakt gebruik van de aangegeven bouwroutes.
    • Tijdens fase 1 rijdt bouwverkeer vanaf de Snik de bouwplaats op. Bouwverkeer over de Heerdweg is niet toegestaan.
  5. Door sloop- en bouwwerk ontstaat schade aan eigendommen.
    • Maatregelen: We gebruiken boorpalen en schroefpalen in plaats van heipalen.
    • We zorgen voor een goede verdeling van de druk op de bodem. Bijvoorbeeld als we een bouwkraan gebruiken.

BLVC-W Masterplan

Afspraken en maatregelen tussen opdrachtgevers, bouwers en bewoners leggen we vast in een BLVC-W Masterplan Het Hogeland (pdf, 1,6 MB). Dit is een plan over Bereikbaarheid, Leefbaarheid, Veiligheid, Communicatie en Welzijn).

Meer informatie

Over Versterking Uithuizen

Kijk op hethogeland.nl/versterkinguithuizen

Vragen

Waar moet je zijn bij vragen of problemen? Kijk op de contactpagina.
